門川町次期衛生センター(仮称)建設工事にかかる概要・進捗について
令和6年度より建設を開始した、門川町次期衛生センター(仮称)建設工事の概要と進捗のお知らせをいたします。
工事概要
工事名
門川町次期衛生センター(仮称)建設工事
工期
令和6年3月11日~令和9年10月31日
(ただし、新施設の稼働は令和9年4月1日を予定)
受注者
水ingエンジニアリング(株)九州支店
施設概要
施設の種類
し尿処理施設
(前脱水+生物学的脱窒素処理+高度処理)
能力
23kl/日
敷地面積
6,338.32㎡
建築面積
626.94㎡
工事進捗
令和6年度
令和6年11月

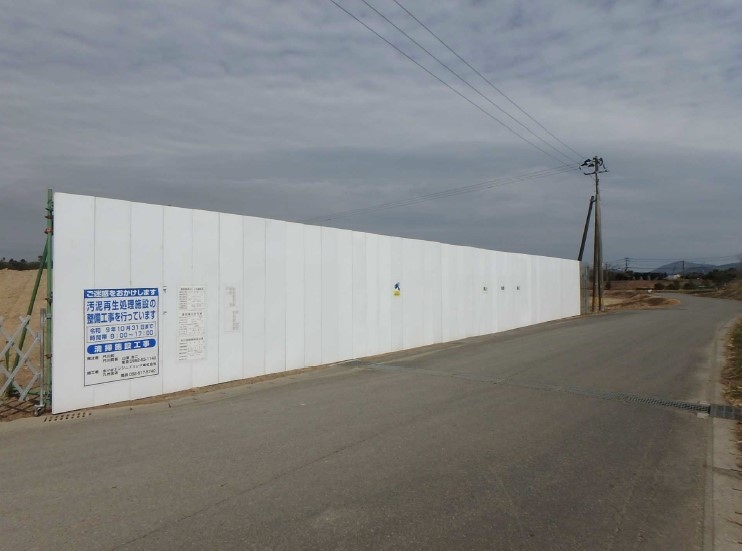

現場事務所を建設し、敷地境界に防草シートを設置しました
安全祈願祭を開催しました
令和6年12月

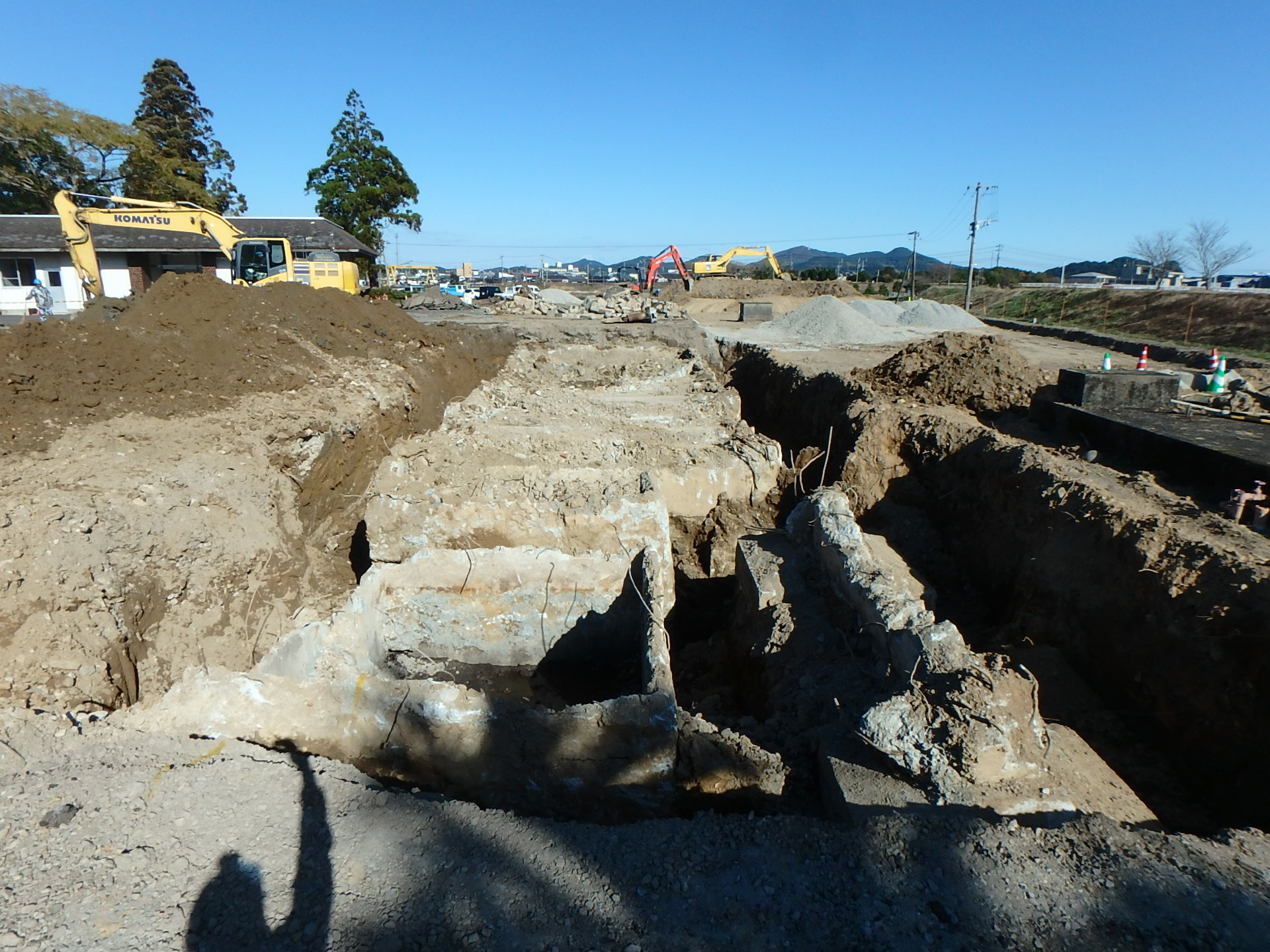

旧し尿処理施設の基礎等とみられる構造物が出土したため、工事への影響調査、埋設物の数量調査を行いました

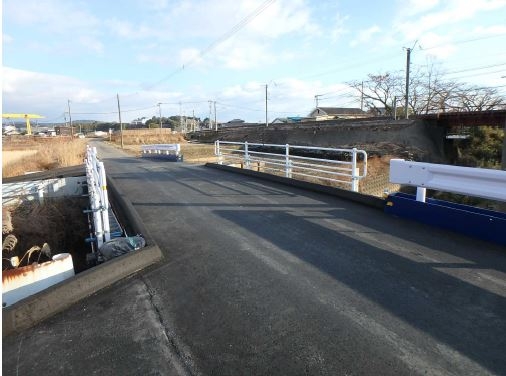

11月から実施していた今別府橋の補強工事が完成しました
令和7年1月

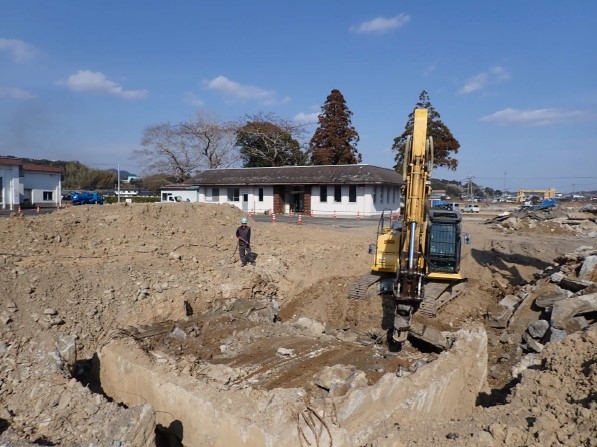

12月に出土した埋設物の撤去工事を行いました
令和7年2月

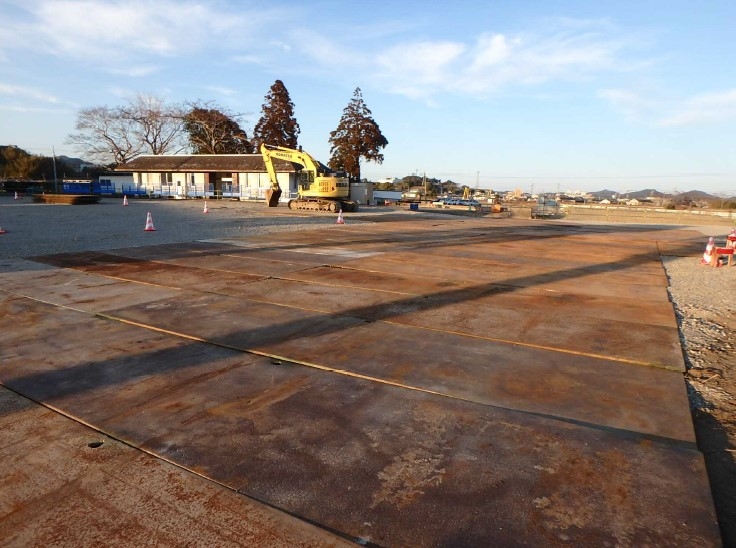

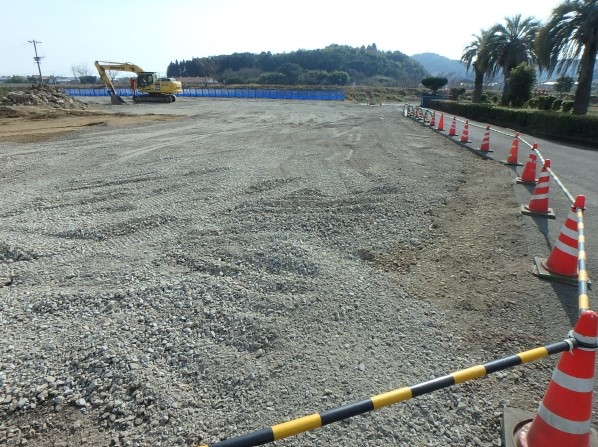

埋設物撤去後の敷地に砕石を敷設・敷鉄板を設置し、3月から始まる杭工事が円滑に行えるよう準備を行いました

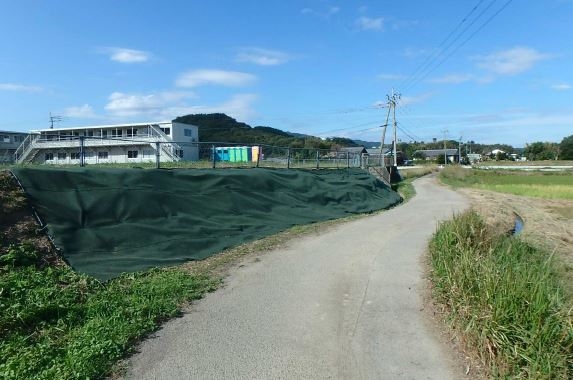

仮置き場からの土の飛散を防止するため、パネルを設置しました
令和7年3月

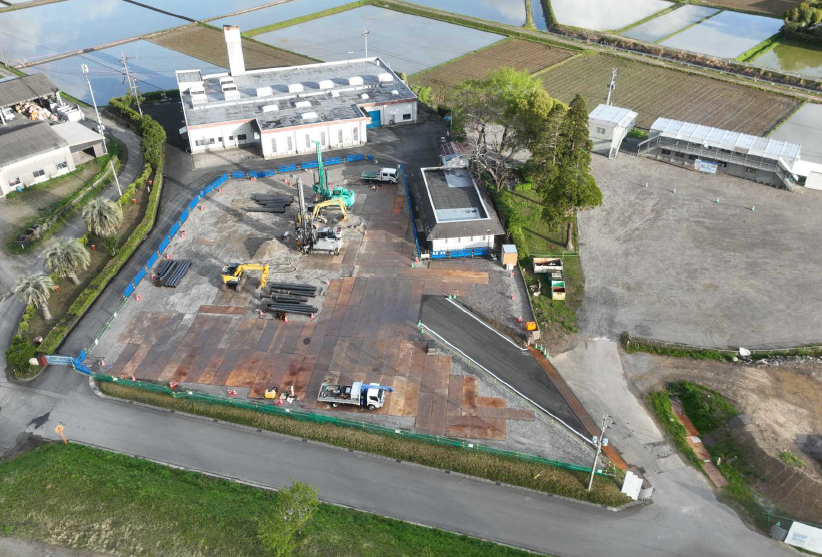

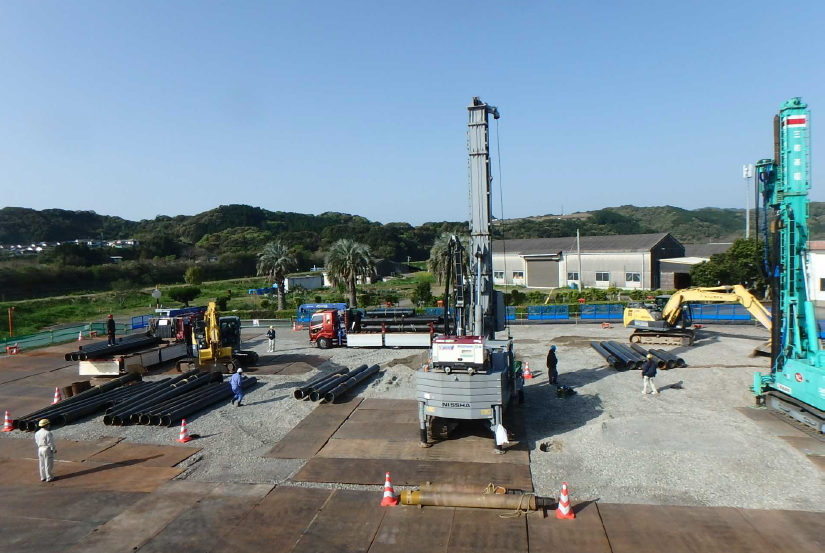

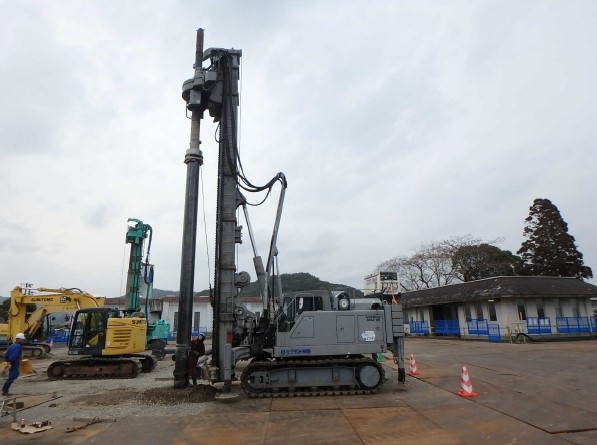

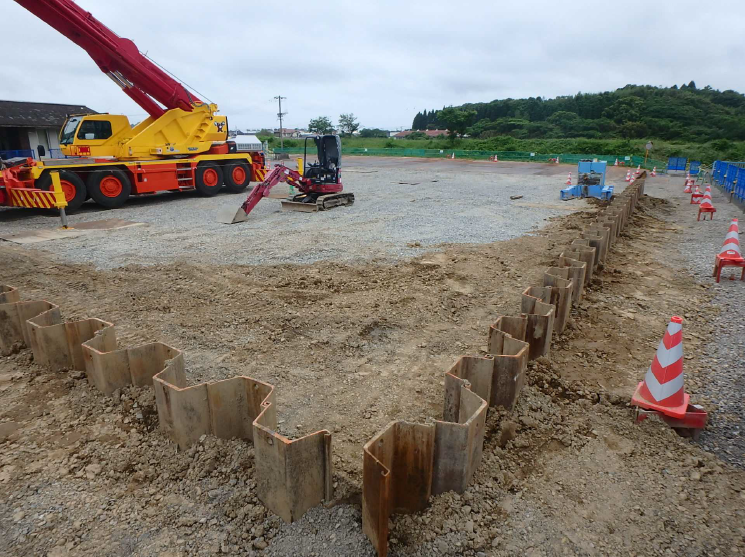

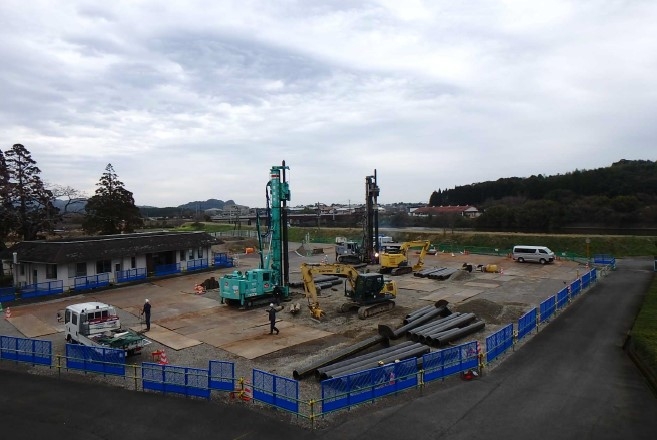

杭工事が開始されました
4月末までに合計99か所に基礎杭が打設される計画となっています
令和7年4月

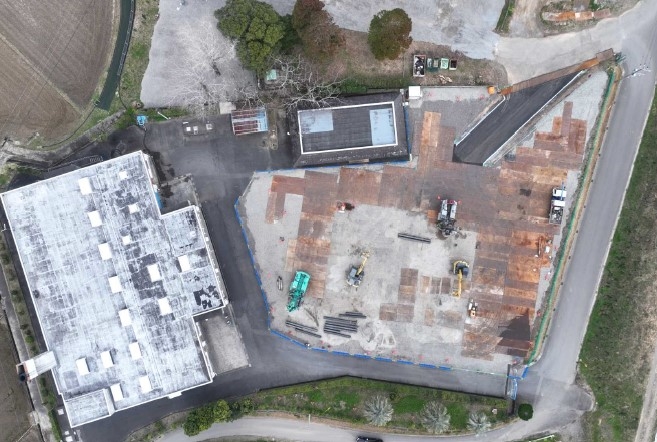

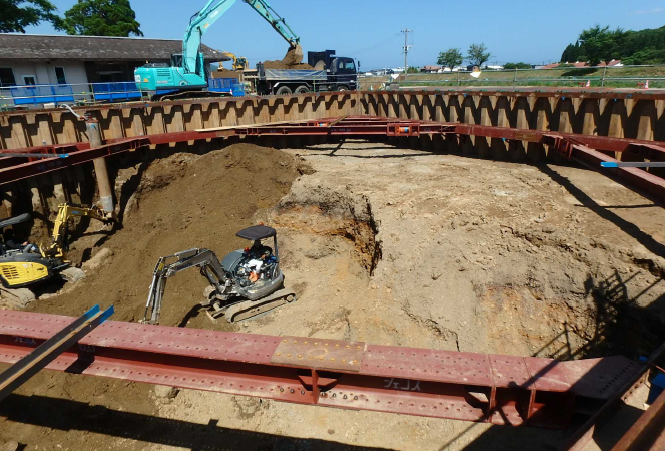

4月中に99か所分の基礎杭の打設が完了しました

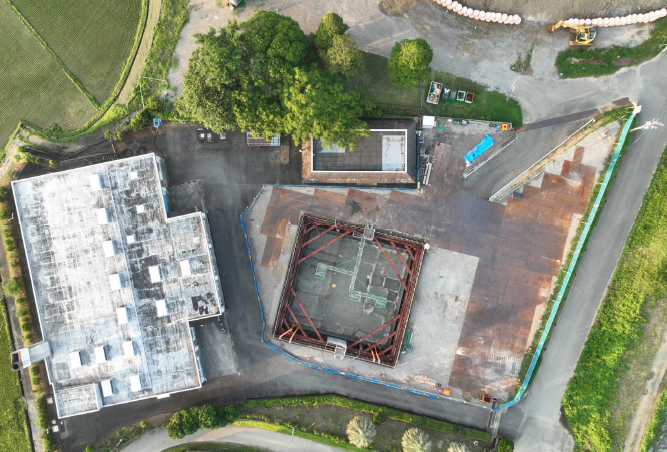

令和7年5月

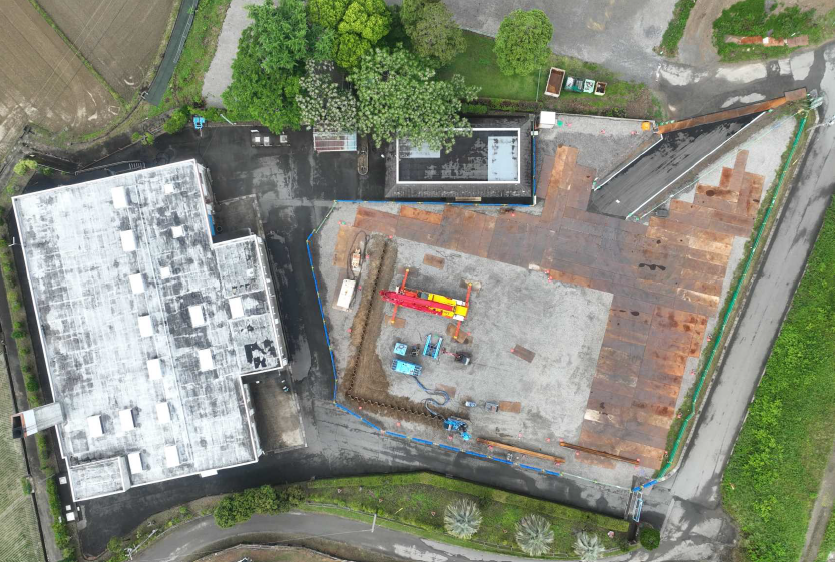

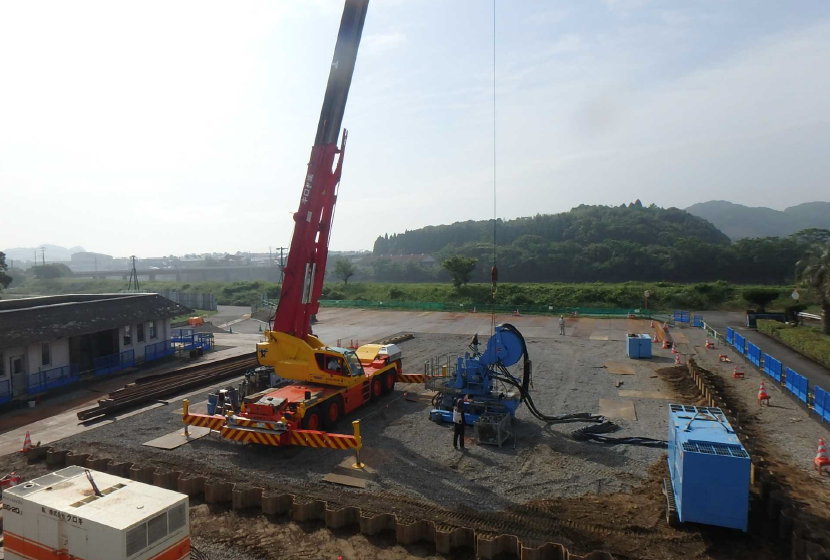

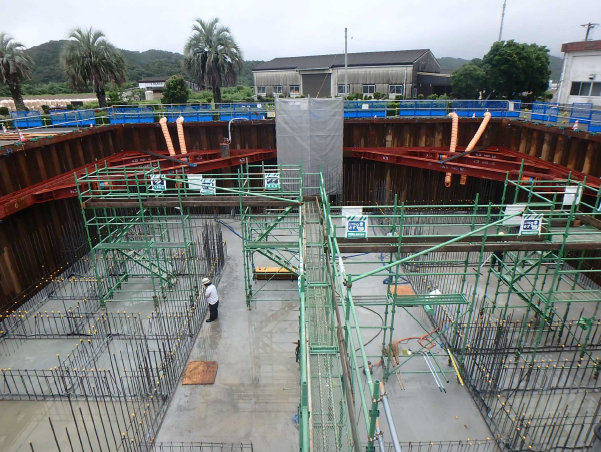

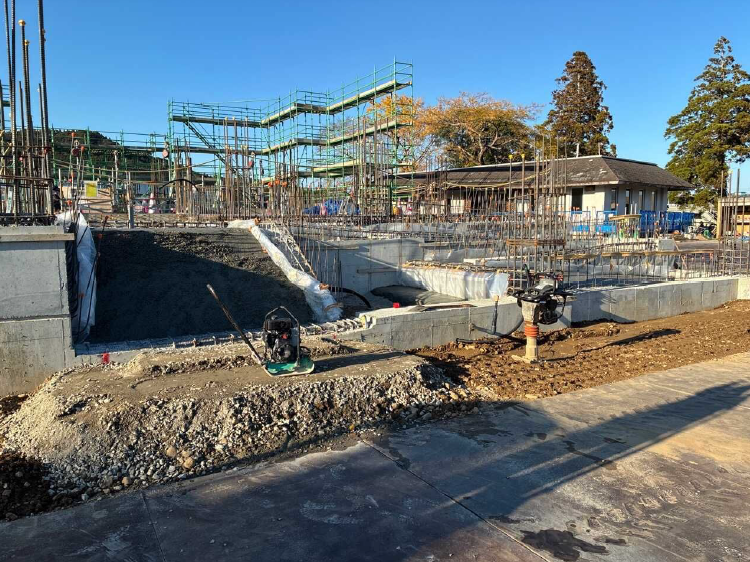

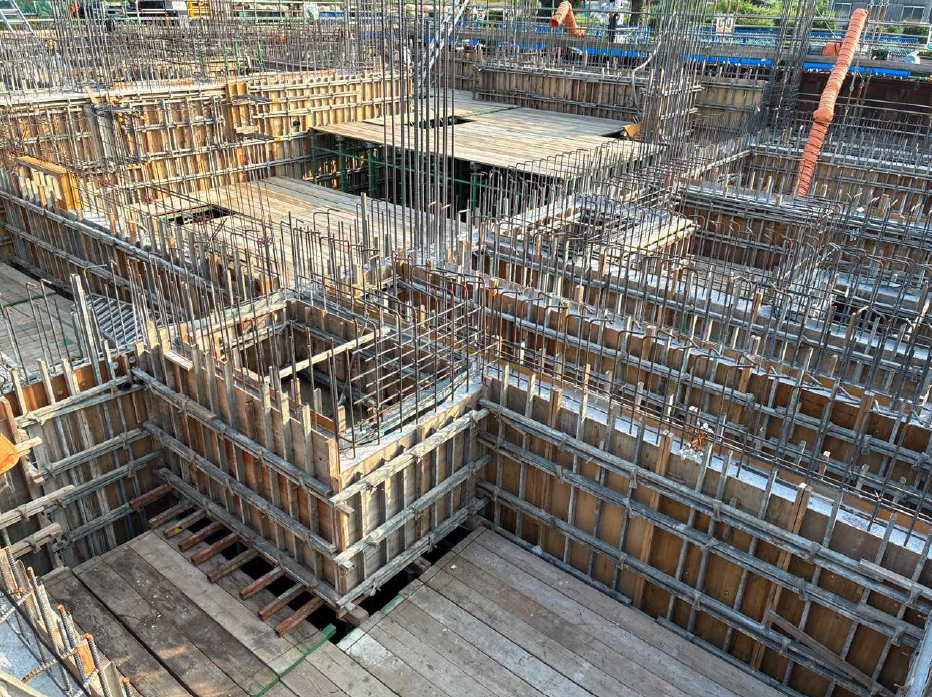

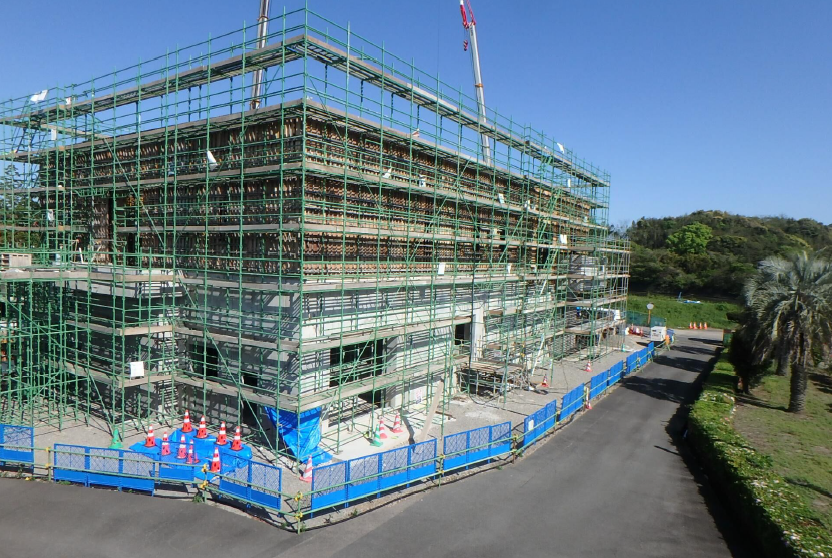

地下躯体工事を行うために、山留工事を行っています
